PLM实施如何避免项目失败?风险点、全周期风险控制

70
发表时间:2026-09-18 15:43作者:上海宇昔

PLM实施如何避免项目失败?风险点、全周期风险控制

过去二十年,行业普遍把PLM建设等同于软件系统建设,默认重心放在功能配置,忽视了PLM的内核是产品数据秩序,软件只是载体。行业里流传“90% PLM项目失败”的说法,严格来讲并非经过严谨统计的精确数字,更多是一线从业者的体感归纳:真正能够实现产品数据**可信源、深度支撑研发业务的项目占比并不高;大量项目可以完成合同验收,但业务价值并未真正释放。

大量项目要么上线之后业务不深度使用,退化为高级文档库;要么流程跑通,但BOM、变更、基线等核心产品数据仍然割裂。研究数据表明,67%的PLM项目超出计划和预算,平均成本超支32%,延期约四个半月。这些数字背后,是一系列可识别、可预防的风险因素。

PLM实施是一项庞大的系统工程,具有高复杂性和高风险性等特点,要想保证企业成功实施PLM系统,就需要建立一套完善的风险管理体系,全面识别风险来源和主要风险因素,并准确评估,进而降低风险影响。本文从风险识别和控制策略两个维度,系统梳理PLM实施中的关键风险点及应对方法。

思普,PLM,plm系统,上海思普,思普软件,宇昔,上海宇昔,PLM实施风险、PLM项目失败、PLM风险控制、PLM实施方法论

一、PLM项目失败的核心根因

在展开具体风险点之前,有必要先厘清一个根本性认知问题。大量PLM项目的失败,并非源于某个单点失误,而是源于甲乙双方从项目启动之初就存在的认知鸿沟。

还原一个高度典型的PLM项目启动会场景:甲方CIO在会上宣讲“通过PLM平台建设,实现产品数据统一管理、业务流程标准化流转”;乙方实施方同步展示实施方案,覆盖文档管理、BOM管理、变更管理等12大模块,分三期建设,整体实施周期18个月。参会各方达成共识,项目正式启动。但剥开表面共识,中间存在巨大认知鸿沟——甲方想要“产品数据统一管理”,但并未明确统一的标准是什么、BOM管控颗粒度如何界定、变更触发边界是什么;乙方交付“软件模块功能”,但没有前置定义哪些文档纳入管控范围、权限层级如何匹配型号研制分工。甲乙双方看似在沟通同一件事,实际处在两套完全不同的话语体系,还误以为彼此达成一致。

十多个月后,系统按期上线,但业务部门实际使用后发现:历史数据依旧大量沉淀在Excel和本地文件夹中,图纸依靠邮件传递,PLM更多承担审批载体,没有成为产品数据的核心底座。最终项目验收报告写明“已完成合同约定功能开发与上线”,项目归档,对外标记为“已完成PLM建设项目”,但数字化真正价值并未落地。

这一典型场景揭示的核心问题是:PLM项目的本质不是软件部署,而是产品数据秩序的重建。如果甲乙双方不从“管理”视角而仅从“系统”视角推进项目,失败几乎是注定的。

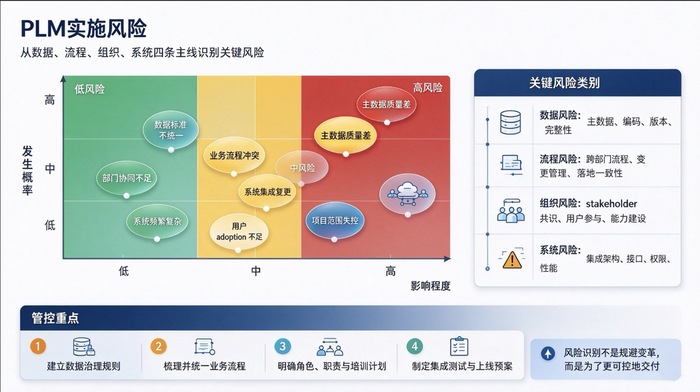

二、PLM实施核心风险点全景

(一)甲方侧风险

1. 高层重视不足与“虚假支持”

PLM项目被普遍认为是一个典型的“一把手工程”,它的成败与企业最高决策者的认知高度、支持力度和参与深度紧密相连。然而现实中,高层往往在启动会上表态支持,却在项目推进遇到跨部门冲突时选择回避。PLM的本质性价值难以被没有研发一线经验的经营者真正理解——由于制造企业经管层中具有产品开发或设计制造一线经验的人越来越少,PLM的“肌感价值”正在被稀释。更深层的问题是,高层对PLM导入后所带来的业务变化缺少清晰认知,导致PLM项目的推行缺少企业最高层的有效参与和推动。

2. 项目经理能力与经验不足

PLM项目经理需要同时具备业务理解力、技术判断力和跨部门协调力,但中小型企业中PLM项目经理一般为其他职务兼任,缺乏PLM系统应用的实践经验。首次担任PLM项目经理的人员,往往在进度把控和对实施方的计划要求上难以做到尽善尽美。项目经理的能力和阅历直接影响到项目计划执行的水平,进而影响整个实施效果。

3. 需求管理失控

中小型企业普遍存在两种典型的需求失控情况:一是需求发散,频繁出现不属于PLM系统范围的需求,参与讨论的项目人员基于本部门利益而忽略公司整体利益,提出个性化需求,造成实施范围不可控;二是需求多而全,需求管理、项目管理、设计数据管理、工艺管理、报价管理、问题管理等系统模块全都要具备,还要求与ERP、OA、CRM等系统互联互通,这些需求导致实施周期不可控。

4. 跨部门协作阻力

PLM系统涉及研发、工艺、生产、质量、采购等多个部门,不同部门之间的业务流程和需求存在显著差异。在产品变更管理流程中,研发部门希望快速变更以满足市场需求,而生产部门则希望变更经过充分验证以避免影响生产。流程重塑还会触动现有部门的利益格局和工作习惯,比如要求工程师必须在PLM系统中完成所有设计变更流程,可能被认为增加了工作负担;要求采购部门提前介入产品设计,可能与现有供应商管理流程冲突。

思普,PLM,plm系统,上海思普,思普软件,宇昔,上海宇昔,PLM实施风险、PLM项目失败、PLM风险控制、PLM实施方法论

(二)乙方侧风险

5. 乙方内部管理与团队问题

国外大型PLM厂商通常不直接从事项目实施,在国内市场由代理商实施交付,受限于代理商实施团队的交付能力,项目交付质量存在较大差异。实施团队的人员配置和稳定性直接影响项目推进:PLM实施需要大量既懂软件又懂业务的复合型人才,人力成本高昂,而远程协作模式下乙方管理层难以直接高效地监控顾问的工作状态和效率,容易出现“摸鱼”现象,影响项目进展。更突出的行业问题是,一批经验不足的新人顾问被派到项目现场“指导老将军打仗”,顾问不“顾”的现象严重影响了实施质量和客户信心。

6. 售前过度承诺与交付落差

PLM服务商受签单和销售的影响,售前阶段往往过度承诺,导致企业的个性化需求与PLM标准产品之间存在诸多冲突。这些冲突或差距在售前阶段基本被PLM服务商所掩盖,并寄希望于在项目实施阶段逐步解决或消除。这带给企业的感受是:“选型阶段啥都可以做,实施阶段啥都不能做”。

7. 对外部顾问的过度依赖

部分企业将PLM实施完全外包给顾问公司,但顾问公司经验和水平良莠不齐,实施时受限于顾问本身的行业经验和行业经历,实施效果通常不甚理想。更深层的风险在于,如果选择了PLM专业领域之外的咨询顾问,在不理解BOM结构、产品数据流转逻辑和PLM构建目的的情况下提供支持,项目成功的可能性极低。

(三)软件与选型风险

8. PLM软件本身的适配缺陷

选型失误的后果远比想象中严重。一套不合适的PLM系统一旦落地,其破坏力渗透到企业的各个层面。当系统强行推行僵化的标准流程时,业务部门不得不削足适履,原本运转顺畅的协作方式被迫拆散重组。数据模型设计不合理、接口能力薄弱,非但不能实现数据贯通,反而会在原有信息化工具和新系统之间制造出新的数据孤岛——图纸版本混乱、BOM数据不一致、变更通知无法追溯,这些问题在选错系统之后会变本加厉地出现。

9. 系统集成与数据迁移风险

企业在实施PLM之前已有大量产品数据存储在不同系统和文件中,如何有效迁移是重要难题。实际项目中,“可以集成”和“集成成功”之间隔着无数个坑——接口不稳定、数据映射错误、同步延迟、系统升级后接口失效等问题层出不穷。历史数据清洗与迁移是最容易被低估的任务,某企业在数据迁移阶段发现,历史图纸中有18%的文件缺失关键属性,12%的BOM存在结构错误。

(四)管理与组织风险

10. 用户培训不足与变革阻力

PLM系统的最终使用者是一线工程师和业务人员,改变现存的系统都会带来很多人的心理反弹,改变的阻力永远存在。如果没有充分的前期沟通和系统化培训,用户可能拥有软件访问权限但不理解其复杂性,不会使用全部功能,工作流仍然低效。如果用户培训不足,一线人员会认定“新系统就是折腾人”,管理层会对后续数字化投入产生怀疑,这种组织信任赤字一旦形成,三五年内都难以修复。

11. 项目范围蔓延与预算失控

缺乏明确范围界定的项目,平均超出预算42%。范围蔓延的典型路径是:项目初期需求不断扩充,各部门纷纷提出个性化要求,项目边界日渐模糊,最终导致工期延长、成本超支,而核心功能反而未能做深做透。更深层的问题在于,PLM的实施团队往往将20%的工作量投入到即可满足甲方用户日常80%的常用操作,却将80%的工作量投入到日常20%的低频操作里,而这20%大多是为了一线用户服务,而非面向内部的真正管理需求。

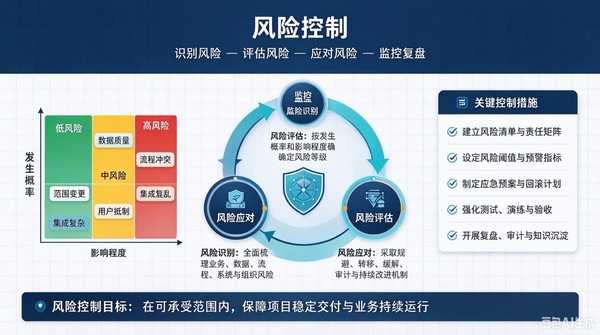

三、全周期风险控制框架

(一)项目启动阶段:锚定方向,夯实根基

**,高管深度参与机制化。 一把手需要亲自挂帅,确保PLM的实施目标与企业总体战略紧密对齐,而不是偏离航向变成一个为了信息化而信息化的“面子工程”。建议建立由企业最高决策者主持的PLM项目指导委员会,定期审视项目进展,对跨部门冲突进行高层裁决。在物料编码标准化等关键决策上,一把手需要拍板决定统一规则并强制所有部门执行。

第二,明确项目范围与KPI。 成功的PLM实施的**步是从开始就确立明确的目标,使用诸如上市时间缩短、协作改进和错误率等指标来评估成功与否。建立可衡量的KPI,监控这些指标使企业能够评估PLM软件的影响并做出明智的调整。项目章程中应明确范围、里程碑、资源投入和验收标准。

第三,认知对齐与共同语言建设。 甲乙双方在项目启动阶段必须就“产品数据统一管理”的内涵达成具体共识:统一的标准是什么?BOM管控颗粒度如何界定?变更触发边界是什么?哪个角色对产品数据正确性承担主体责任?这些问题如果不能前置明确,后续实施阶段的矛盾将不可避免。

(二)选型与设计阶段:做对选择,打好基础

第四,选型以业务需求为锚点。 大多数企业选型失败并非因为技术能力不足,而是源于选型决策过程中普遍存在的认知误区。功能过剩的PLM系统就像一辆装了太多仪表盘的汽车,驾驶员根本看不过来。那些使用体验好、见效快的PLM系统,往往不是功能最“全”的,而是功能边界最“清晰”的。企业应优先选择在相同行业具有项目经验的实施方,特别是那些在某一特定行业有过多个类似项目经验的实施方。

第五,数据模型先行设计。 数据模型是PLM系统的基础骨架,一旦确定后期修改成本极高。建议企业在此阶段投入充足时间进行数据模型评审,包括物料编码规则、BOM结构、文档分类体系等。经过正式技术评审的项目,后期重大设计变更可减少60%。

第六,分阶段实施策略。 避免“大爆炸”式上线,采用分阶段、分批次的方式进行,以降低风险、减少对正常业务的冲击。对于用户规模超过100人的企业,建议采用渐进式上线策略。试点选择不应只选最简单、最顺利的项目,否则上线结果会过于乐观;也不建议一开始就选择参与部门最多、历史数据最混乱的战略项目。

(三)实施推进阶段:过程严控,动态调整

第七,建立结构化实施方法论。 成熟的方法论通过清晰的阶段划分、严格的质量控制和协同管理,保障项目按计划交付并实现业务价值。建议采用类似PERFORM方法论的四条主线(项目管理主线、方案交付主线、基础架构主线、方案应用主线),按项目阶段详细定义工作内容及管理要求。通过严格的“阶段-关卡”控制,每个阶段结束时需要正式评审才能进入下一阶段,有效防止范围蔓延。

第八,甲方项目经理能力建设。 甲方项目经理应熟悉企业设计、工艺工作,具备协调整个技术工作的能力。如果企业缺乏有PLM实施经验的项目经理,应通过早期培训、引入外部专家辅导、安排项目经理参与同行标杆项目学习等方式快速提升其能力。项目经理需要特别注意沟通与协调——由于PLM项目的特殊性,这是项目经理在项目实施过程中面临的**挑战。

第九,乙方实施团队管控。 企业应建立对乙方顾问的工作评估机制,不能仅凭乙方的自我报告判断进度。要求乙方明确项目团队角色和职责分工,建立实施开发小组与项目组之间的**接口规则——乙方项目经理是项目组与实施开发小组的**接口,实施开发小组不与除双方项目经理以外的成员直接通信。同时应关注乙方顾问的行业经验匹配度,对关键岗位人员的变更进行审批。

(四)上线与运营阶段:确保落地,持续优化

第十,分层培训与用户支持。 培训应针对不同角色设计差异化内容:对一线工程师侧重系统操作和日常流程,对部门管理者侧重数据分析和流程监控,对系统管理员侧重配置维护和问题排查。采用角色化、场景化的培训方式,建立同伴驱动的知识共享机制。系统上线后应安排一定周期的现场支持,确保用户在遇到问题时能及时获得帮助。

第十一,建立KPI驱动的持续优化机制。 上线不是终点,而是持续优化的起点。企业应监控上市时间缩短、协作改进、错误率降低等关键指标,定期评估系统使用情况和业务价值兑现程度。一个成功且优秀的PLM系统,一定不是由顾问公司实施出来的,而是企业本身经过长期的运维优化得到的。企业需要在实施阶段就培养内部的运维优化能力,逐步降低对外部顾问的依赖。

思普,PLM,plm系统,上海思普,思普软件,宇昔,上海宇昔,PLM实施风险、PLM项目失败、PLM风险控制、PLM实施方法论

四、成功实施的关键要素总结

回顾PLM项目实施的风险全景和控制策略,成功的PLM实施取决于三个核心要素的协同作用:

**,认知升级。 企业需要从根本上转变对PLM的认知——它不是一次IT项目采购,而是一次产品数据管理体系的深层变革。过去二十年的行业实践已经证明,仅从软件功能配置的角度推进PLM项目,无论投入多少资源和时间,都难以实现真正的业务价值。

第二,组织保障。 从高层决策者的战略定力,到项目经理的执行能力,再到跨部门团队的系统配合,组织因素是PLM成功的关键。研究数据显示,48%的PLM项目失败源于流程管控缺失,组织与人员配置不当是核心诱因。“人员配合”在影响PLM项目周期的要素中权重排名第三,却是决定项目能否顺利启动和持续推进的先决条件。

第三,方法论护航。 结构化的实施方法论帮助企业在复杂多变的项目环境中保持方向感和控制力。通过清晰的阶段划分、严格的质量控制和前瞻性的风险管理,方法论将宏大的目标分解为可执行的阶段、任务和交付物,让所有参与者都清楚“我们现在在哪”“下一步要做什么”“最终要去向何方”。

PLM实施的风险是系统性的,应对也必须是系统性的。企业需要在项目全周期中持续识别风险、评估影响、制定对策,将风险管理从被动应对转变为主动管控。唯有如此,PLM才能真正成为企业研发创新的数字底座,而非又一个“验收即死亡”的信息化项目。

PLM实施常见问题FAQ

Q1:PLM实施有哪些主要风险点?
A:主要包括甲方侧风险、乙方侧风险、软件选型风险和组织管理风险。甲方侧包括高层支持不足、项目经理经验不足、需求失控、跨部门阻力;乙方侧包括内部管理问题、售前过度承诺、顾问依赖;软件侧包括适配缺陷、集成与数据迁移风险;组织侧包括培训不足、范围蔓延和预算失控。

Q2:为什么很多PLM项目会失败?
A:核心原因是企业把PLM实施等同于软件部署,忽视了产品数据秩序重建。PLM项目失败常见于高层“虚假支持”、需求边界模糊、乙方交付能力不足、跨部门流程冲突和用户培训不到位。

Q3:如何避免PLM项目失败?
A:需要高层深度参与、明确范围与KPI、数据模型先行、分阶段实施、严格管控乙方团队、分层培训用户,并建立KPI驱动的持续优化机制。成功PLM项目通常不是顾问公司单独实施出来的,而是企业长期运维优化出来的。

Q4:PLM风险控制框架包括哪些阶段?
A:包括四个阶段:项目启动阶段、选型与设计阶段、实施推进阶段、上线与运营阶段。每个阶段都要识别风险、评估影响、制定对策,并通过“阶段-关卡”评审控制范围和质量。

Q5:PLM选型如何降低风险?
A:选型应以业务需求为锚点,不追求功能过剩;优先选择同行业有成功案例的实施方;数据模型必须先行评审;用户规模超过100人的企业,建议采用渐进式上线策略。

Q6:PLM项目经理经验不足怎么办?
A:应通过早期培训、外部专家辅导、参与标杆项目学习等方式提升能力。PLM项目经理需要熟悉设计、工艺工作,并具备跨部门协调能力,因为沟通与协调是PLM实施中**挑战之一。

Q7:如何应对PLM跨部门协作阻力?
A:由一把手或项目指导委员会裁决跨部门冲突,统一物料编码等关键规则,建立共同KPI。流程重塑会触动部门利益,必须提前沟通,避免研发、生产、采购各自为政。

Q8:乙方实施团队风险怎么控制?
A:要求乙方明确团队角色,建立**接口规则,评估顾问行业经验,关键人员变更需审批。不能仅凭乙方自我报告判断进度,应建立工作评估和里程碑验收机制。

Q9:PLM数据迁移和系统集成风险怎么控制?
A:前置清洗历史数据,明确数据映射规则,进行接口测试,并预留数据治理资源。实际项目中,“可以集成”和“集成成功”差距很大,接口不稳定、数据映射错误、同步延迟都是常见坑。

Q10:PLM上线后如何持续优化?
A:监控上市时间缩短、协作改进、错误率降低等KPI,定期评估系统使用情况和业务价值。企业应培养内部运维优化能力,逐步降低对外部顾问的依赖。

Q11:高层重视对PLM实施有多重要?
A:PLM是典型的“一把手工程”。高层不能只在启动会表态,而应通过项目指导委员会定期审视进展,对跨部门冲突进行高层裁决,并在物料编码标准化等关键决策上拍板。

Q12:如何控制PLM需求蔓延?
A:项目启动时明确范围、里程碑和验收标准;实施中设置阶段关卡评审;所有需求变更必须走审批流程。缺乏范围界定的项目平均超出预算42%,核心功能反而容易做不深。

Q13:售前过度承诺导致交付落差怎么办?
A:选型阶段要求POC验证,合同中明确交付边界,让乙方列出标准产品与个性化需求的差距清单。避免“选型阶段啥都可以做,实施阶段啥都不能做”。

Q14:PLM实施成功的关键要素是什么?
A:三个核心要素:认知升级,即把PLM视为管理变革而非IT采购;组织保障,即高层、项目经理、跨部门团队协同;方法论护航,即用结构化实施方法控制阶段、质量和风险。

文章列表
PLM快消食品SKU管理全指南:配方、包装、标签、合规、版本、渠道、敏捷开发与ERP集成快消食品行业的竞争,本质上是“产品迭代速度”与“数据管控精度”之间的博弈。一款薯片可以在三个月内从概念走到货架,也可以在三天内因为标签配料表印错而被全部召回。PLM要解决的,正是让这种“快”不失控,让“多”不混乱。一、食品快消行业的产品特点理解PLM如何管理快消食品SKU,必须先理解这个行业的产品特性。...
2026-09-22
PLM实施如何避免项目失败?风险点、全周期风险控制过去二十年,行业普遍把PLM建设等同于软件系统建设,默认重心放在功能配置,忽视了PLM的内核是产品数据秩序,软件只是载体。行业里流传“90% PLM项目失败”的说法,严格来讲并非经过严谨统计的精确数字,更多是一线从业者的体感归纳:真正能够实现产品数据**可信源、深度支撑研发业务的项目占比并不高;大量项目可以完成合同验收,但业务价值并未真正释放...
2026-09-18
管材行业PLM订单BOM参数化快速解算与智能报价应用研究管材制造行业正经历着一场深刻的数字化转型。从传统的劳动密集型生产到如今的“未来工厂”,数字化手段正在重塑这一行业的每一个环节。在这场变革中,PLM(产品生命周期管理)系统扮演着越来越关键的角色,尤其是在订单BOM的快速解算和精准报价方面,正成为管材企业提升核心竞争力的核心工具。一、管材行业的生产特点:离散与流程的混合体管材行业的生产模式...
2026-09-02
原理图到底该不该带物料号?思普PLM电子物料管理从匹配到模块化全解析电子物料管理,到底能不能别再折腾硬件工程师了?现在的电子产品,基本是一个电路板打天下。不管是扫地机器人、车机大屏还是医疗内窥镜,核心都离不开PCBA。思普软件长期服务于全球领先的离散制造企业,创造性提出了产品平台化、订单设计配置化的指导思想,实现了结构设计、电子设计、电气设计、软件开发管理的高度解耦。但硬件工程师最头疼的往往...
2026-08-05
都在聊"AI+制造",但真正卡住企业的还是那套老数据上周跟一个做非标设备的朋友吃饭,聊起他们公司的数字化进度。去年上了MES,今年老板又催着上PLM,口号喊得响——"打通数据孤岛"、"构建研发制造一体化平台"。结果呢?ERP里跑着三套BOM,工艺部门用Excel管版本,设计改个图得在微信群里吼三声才有人响应。这不是个例。大部分的中小制造企业,十个里有八个卡在同一个地方:产品数据的一致性。说句...
2026-05-27
双原生、智能体、数字主线:2026年PLM的五大生产力觉醒“云原生是骨架,AI原生是大脑。” ——2026年的PLM市场正从文档与流程控制的效率工具,向工程、制造、质量与供应链协同运作的"中央神经系统"跃迁。虽然未来看似充满技术博弈,但PLM的"道"始终未变——用最精准的数据、在最正确的时间、给最需要的人、做最恰当的决策。变的只是AI原生的智慧、云原生的敏捷以及可持续的远见,为这条"道"赋予...
2026-05-14
OpenClaw (龙虾)+ PLM:下一代工业软件正在从“系统”走向“智能体”      在过去二十年里,制造业的软件体系经历了一次深刻变革:从CAD到PLM,再到ERP与MES,企业逐步构建起覆盖产品全生命周期的数字化系统。      但一个关键问题始终没有被真正解决:这些系统很强大,但它们不会“自己工作”。一、PLM的瓶颈:从“管理系统”到“执行系统”的断层      无论是汽车、航空...
2026-03-31
仿真数据、PLM与数字孪生:智能制造时代的数据治理与价值演进仿真软件如今已深度融入中国制造业的核心研发与生产环节,其价值正从“辅助验证”向“驱动创新”转变。随着仿真软件的应用的越来越广泛,企业会有大量的仿真数据,那么这些数据又该如何应用PLM进行管理呢仿真数据是数字孪生实现预测与优化功能的“大脑”。PLM对仿真数据的管理已超越简单的文件存储,演变为结构化的、流程驱动的全生命周期治理。结构化数...
2026-02-06
数字孪生驱动的PLM变革:从数据管理到虚拟共生,重塑产品生命周期从数据管理到虚拟共生:数字孪生驱动的PLM革命当一台远在新疆风电场的风机叶片振动数据,触发千里之外设计中心的仿真预警,并自动成为下一代叶片优化参数时,制造的本质正在被重新定义。数字孪生驱动的PLM不再是存储CAD图纸的文档仓库,而是产品全生命周期动态虚拟映射的核心,它能无缝连接研发、生产与市场,形成一个感知、决策与进化的智能闭环...
2026-01-19
参数化设计:PLM系统如何赋能企业实现降本增效与大规模定制在当今竞争激烈的市场环境中,企业面临着产品个性化需求高涨、产品生命周期缩短、成本压力巨大的多重挑战。传统的“一图一设计”模式已难以应对。此时,将参数化设计 与产品生命周期管理(PLM)系统 深度融合,成为企业实现数字化转型升级、构筑核心竞争力的关键路径。一、 什么是参数化设计?参数化设计是一种基于逻辑规则和关联关系的设计方法。设计师不...
2025-11-13
PLM系统架构深度解析:全面对比C/S、B/S与混合架构的优缺点、场景与未来趋势解构PLM系统‍开发的核心,它管架构:从C/S、B/S到混合模式的演进与未来产品生命周期管理(Product Lifecycle Management, PLM)系‍统是现代制造业和产品理着从产品概念、设计、制造、销售到最终报废的全过程数据和流程。支撑这一复杂系统的“骨架”是其底层技术架构。不同的架构决定了系统的...
2025-09-25
思普PLM系统:企业问题管理与研发成果知识化的双引擎解决方案在现代企业的生存与发展历程中,两大核心驱动力至关重要:一是高效解决问题的能力,二是有效管理研发成果的能力。问题的产生如同海浪般永不停息,而研发成果的积累则是企业智慧的结晶。两者共同构成了企业核心竞争力和持续创新的基础。思普‍产品生命周期管理(PLM)系统,为企业提供了整合问题管理与研发成果的一体化平台,通过系统化的流程和方法,将挑战...
2025-08-28
思普PLM数据大屏:实时监控研发全流程,高效优化资源分配与项目决策数据可视化让研发管理从“经验驱动”转向“数字驱动”,思普PLM的数据大屏正成为制造企业研发中心的智能指挥中枢。深夜的研发中心,大屏上跳动着红黄绿三色信号灯——红色标注的变更申请在停留2小时后触发了自动提醒,黄色警示的零件借用率突破阈值,绿色闪烁的新项目任务自动派发到工程师终端。与此同时,一条预警提示弹出:某项目关键路径节点偏离...
2025-07-28
PLM系统重塑包装印刷业:刀模管理与BOM优化实战指南包装印刷行业是典型的“订单驱动型”离散制造业,但其复杂性远超普通制造业:设计制造一体化:包装设计(结构、图案)直接决定生产工艺与物料强定制化:订单高度碎片化,“一客一稿”是常态多技术融合:结构设计、印刷工艺、材料科学、后道加工交叉短交期压力:从设计到交付周期压缩至极限版本管理复杂:同一物理结构需支持无数印刷变体一、传统管理痛点 vs PL...
2025-06-26
PLM系统如何赋能高端有源医疗器械研发?国产替代的数字化引擎                                                                      ——从心脏起搏器到医疗机器人,解析PLM在合规管理、协同设计、生产追溯中的落地实践有源医疗器械作为现代医疗科技的尖端领域,融合了电子工程、生物材料、软件算法等多学科技术,其代表产品如心脏起搏器、...
2025-06-19
流程化工企业如何通过PLM实现配方安全管理?深度分析  配方安全是流程化工行业的生命线。面对日益严峻的竞争环境和内外部安全威胁,传统的手工管理模式已无法满足现代企业的安全需求。在这个背景下,PLM(产品生命周期管理)以其强大的数字化管理能力,成为守护配方安全的利器。本文将深入探讨PLM如何通过精密的权限管理体系和智能化的数据安全机制,构建起全方位的配方防护体系。   一、精细化权限体系:筑牢...
2025-05-13
军工企业如何破解数据孤岛?思普PLM系统数据安全与标准化管理深度解析一、军工行业信息化痛点与思普PLM的适配性军工行业在信息化建设过程中面临数据孤岛严重、多系统协同困难、保密要求严苛等核心挑战。根据国防军工信息化发展三阶段理论,当前正处于大数据建设阶段,亟需解决系统互联互通与数据共享问题。思普PLM系统通过BOM全生命周期管理和多学科一体化协同平台,实现了设计、工艺、制造数据的全流程贯通,有...
2025-04-30
PLM系统BOM管理全解析:EBOM、PBOM、MBOM协同机制与应用场景在制造业中,EBOM、PBOM和MBOM是贯穿产品全生命周期的核心管理工具,三者分别对应设计、工艺规划和生产阶段,共同支撑企业高效协同与数字化转型。以下从定义、区别与联系、作用、PLM系统的管理方式及其优势等方面展开分析。      一、EBOM、PBOM、MBOM的定义与核心作用   1.    EBOM(工程BOM...
2025-04-27
博弈风云:中美贸易战催生出口企业数字化破局——PLM降本增效突围之路在全球化深入发展的今天,国际贸易不仅是各国经济繁荣的重要引擎,也成为政治博弈的高地。近几年来,中美贸易战不断升级,对全球产业链、供应链及企业经营模式产生了深远影响。正是在这种背景下,出口企业面临着前所未有的压力和挑战。与此同时,数字化转型已成为企业自救和提升竞争力的必由之路。本文将系统梳理中美贸易战的背景与发展,剖析贸易战对...
2025-04-10
PLM系统是数字化转型的“第 一块积木” 在数字化转型浪潮下,企业信息化建设已成为提升核心竞争力的关键。然而,面对ERP(企业资源计划)、MES(制造执行系统)、CRM(客户关系管理)等众多系统的选择,许多企业陷入“先建哪个系统”的决策困境。优先建设PLM(产品生命周期管理)系统 是打造企业数字化基石的战略性选择,并深入探讨其必要性、数据管理逻辑及对整体业务链的辐射价值。    一、为何优先...
2025-04-03
上一页 1 2 3
...
下一页
思普软件经销商
全国24小时服务热线
400-811-8215
全站搜索

keywords:思普 思普
